Welche Rolle spielt der Mobilitätsknoten Hollerich in der Mobilitätsstrategie?

Der Mobilitätsknoten Hollerich (PM Hollerich) ist fester Bestandteil der Projekte des Nationalen Mobilitätsplans (PNM 2035).

Nach Pfaffenthal-Kirchberg und Howald wird Hollerich zum dritten Mobilitätsknoten im stadtnahen Gürtel der Stadt Luxemburg. Diese zusätzliche Umsteigemöglichkeit wird dazu beitragen, den Autoverkehr in der Hauptstadt durch eine verstärkte Nutzung des öffentlichen Verkehrs zu entlasten. Gleichzeitig stärkt sie die Bedeutung des Stadtteils Hollerich innerhalb der Mobilitätsstrategie der Hauptstadt.

Mit einer Kapazität von 16.000 Fahrgästen (Prognose für 2035) ist die neue Infrastruktur darauf ausgelegt, die demografische und wirtschaftliche Entwicklung der Hauptstadt frühzeitig zu berücksichtigen. Der PM Hollerich trägt zudem zur Anbindung der künftigen Stadtviertel „Nei Hollerich“ und „Porte de Hollerich“ im Rahmen der Stadtentwicklungsprojekte der Stadt Luxemburg bei.

Das Bild zeigt eine farblich gekennzeichnete Karte eines städtischen Entwicklungsgebiets rund um den Bahnhof Hollerich. Zwei Hauptbereiche sind hervorgehoben: „PAP Porte de Hollerich“ in Grün mit einer Fläche von 150 Hektar und „PAP Néi Hollerich“ in Rot mit einer Fläche von 21 Hektar. Straßen wie die Route d’Esch und Bahngleise verlaufen durch das Gebiet. Eine Legende erläutert die Farben und Symbole, die verschiedene Bahn- und Infrastrukturprojekte darstellen. Die Karte veranschaulicht die städtebauliche und verkehrliche Planung in diesem Gebiet.

Welche Vorteile bietet der Mobilitätsknoten den Kundinnen und Kunden?

Ein pünktlicheres und zuverlässigeres Zugangebot

Die Projekte zur Neugestaltung des westlichen Teils des Bahnhofs Luxemburg und zur Realisierung des Mobilitätsknotens Hollerich werden die Pünktlichkeit und Zuverlässigkeit des Zugangebots zwischen der Hauptstadt und dem Westen des Landes verbessern.

Nach Abschluss der Arbeiten wird jede Bahnstrecke, die den Mobilitätsknoten Hollerich bedient, über zwei eigene, voneinander getrennte Gleise zwischen Hollerich und Luxemburg verfügen.

Systematische Bedienung des Haltepunkts Hollerich

Nach der Neuordnung der Gleisführung können künftig auch die Fahrgäste der Strecke Luxemburg – Kleinbettingen – Arlon von einer systematischen Bedienung des Haltepunkts Hollerich profitieren, wie dies bereits in der Vergangenheit für die Fahrgäste der Strecke Luxemburg – Bascharage-Sanem – Rodange – Athus / Longwy der Fall war.

Mehr Auswahl, mehr Komfort

Der Mobilitätsknoten erleichtert das Umsteigen zwischen dem Zug und anderen öffentlichen Verkehrsmitteln: den Bussen der Stadt Luxemburg, der Tram sowie den Linienbussen des RGTR.

Zahlreiche Fahrgäste mit Ziel Cessange, Hollerich, Ban de Gasperich, Cloche d’Or sowie die künftigen Stadtviertel „Nei Hollerich“ und „Porte de Hollerich“ können diese künftig erreichen, ohne ihre Fahrt systematisch bis zum Hauptbahnhof fortsetzen zu müssen.

Einfaches Umsteigen auf den Bus

Dank des Mobilitätsknotens Hollerich können Fahrgäste des Zuges bequem und barrierefrei auf die Busverbindungen in unmittelbarer Nähe umsteigen, insbesondere im Bereich der Route d’Esch, der Rue de la Déportation, der Rue de Cessange und der Rue Maurice-Barrès.

Die Tram in unmittelbarer Nähe des neuen Mobilitätsknotens

Der neue Mobilitätsknoten erleichtert zudem den Zugang zu dem geplanten Tramangebot das in Zukunft weiter ausgebaut werden wird. .

Das Fahrrad als Teil des Konzepts des Mobilitätsknotens Hollerich

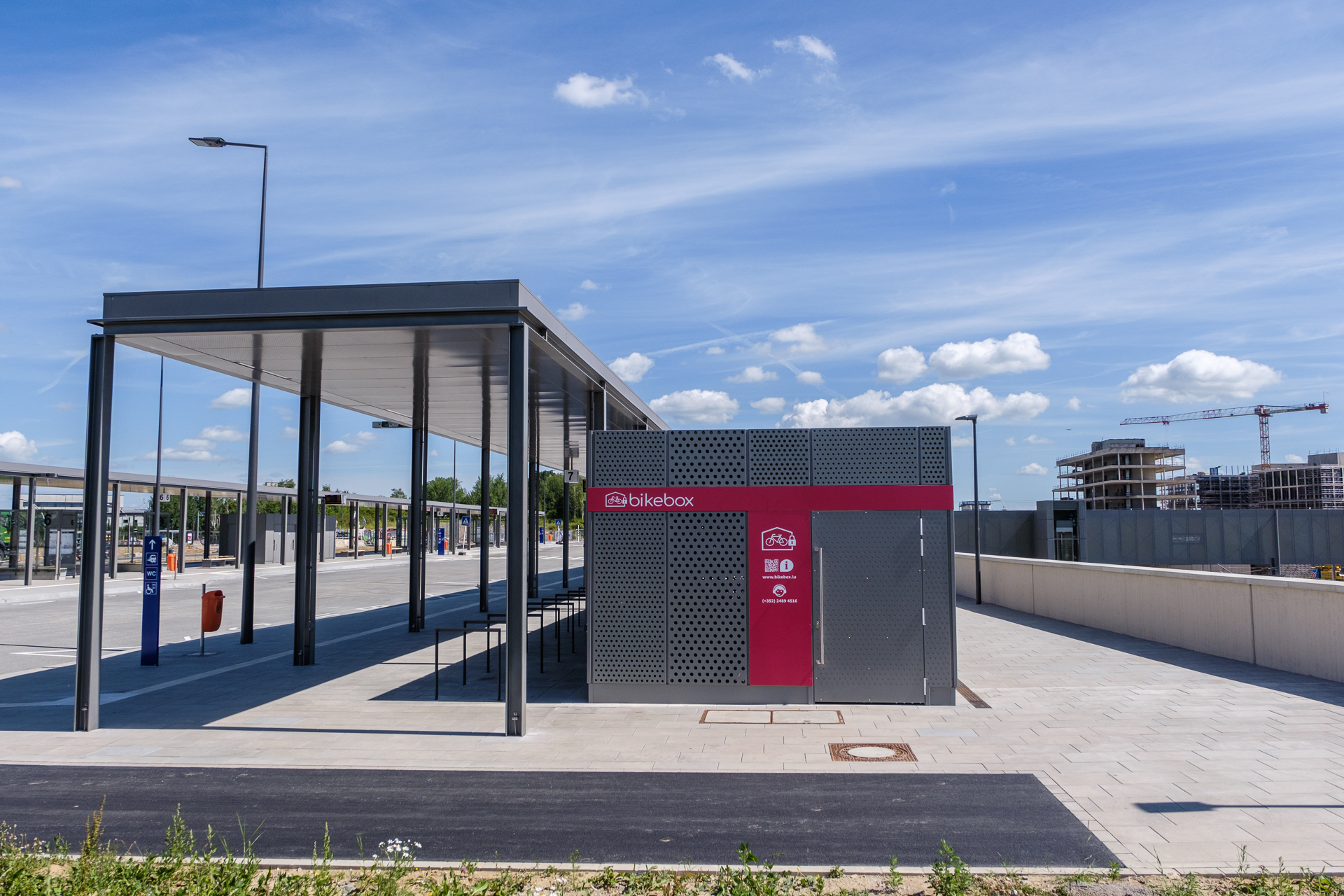

Der neue Mobilitätsknoten berücksichtigt auch die Bedürfnisse der Kundinnen und Kunden, die Fahrrad und öffentliche Verkehrsmittel miteinander kombinieren möchten. Im Zugangsgebäude an der Route d’Esch steht ihnen eine gesicherte Bikebox mit 350 Fahrradstellplätzen im Innenbereich zur Verfügung.

Mehr Komfort für alle

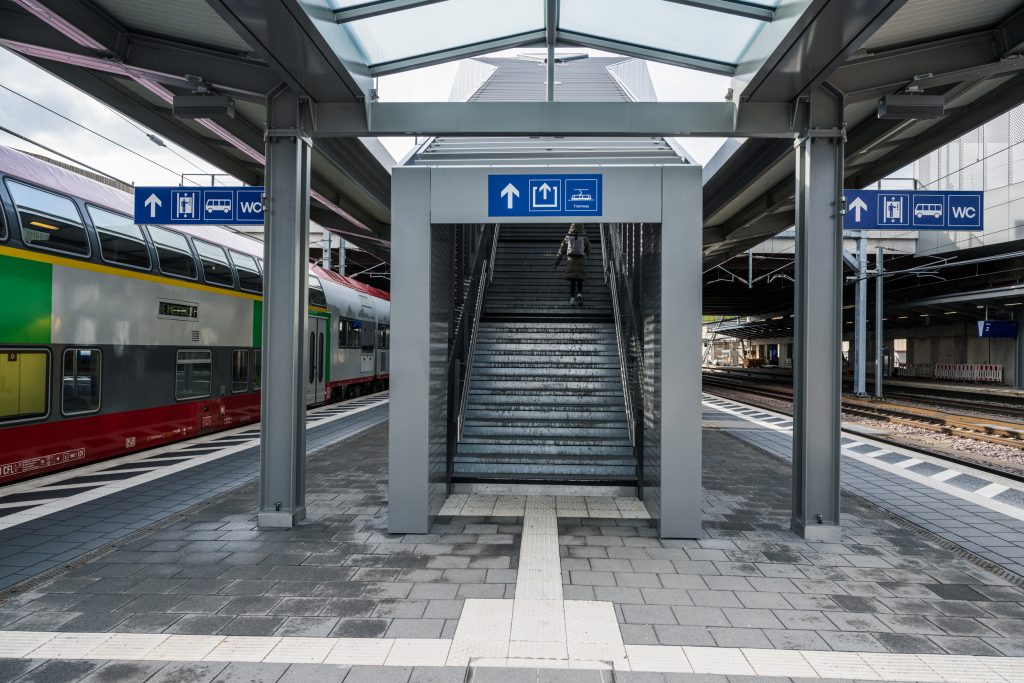

Die Kundinnen und Kunden des Mobilitätsknotens Hollerich profitieren von vollständig neu errichteten Bahnsteigen, deren Breite die Fortbewegung mehrerer Tausend Personen erleichtert. Die neuen Bahnsteige sind mit einer Überdachung zum Schutz vor Witterungseinflüssen ausgestattet und mindestens 250 Meter lang. Damit bieten sie ausreichend Platz für Züge mit hoher Kapazität und einer größeren Anzahl an Sitzplätzen.

Sämtliche Zugänge zu den verschiedenen Bereichen des Mobilitätsknotens Hollerich sind barrierefrei und mit den notwendigen Einrichtungen ausgestattet, um eine umfassende Fahrgastinformation und eine entspannte Reise zu gewährleisten.

Im neuen Empfangsgebäude westlich der Route d’Esch stehen den Kundinnen und Kunden zudem Geschäfte und Dienstleistungen sowie moderne Warteräume einschließlich sanitärer Anlagen zur Verfügung.

Welche Arbeiten werden durchgeführt?

Der bestehende Bahnhaltepunkt wird durch einen neuen Bahnhof innerhalb des neuen Mobilitätsknotens in Hollerich ersetzt. Dieser wird westlich des bestehenden Bahnhaltepunkts errichtet und auf einer Tragstruktur aus Eisenbahnbrücken angelegt. Unterhalb der Brücken entstehen gestaltete Grün- und Freiräume.

Die Arbeiten umfassen unter anderem:

  • den Bau von drei Gebäuden für die Reisenden: westlich der Route d’Esch (BVOY), östlich der Route d’Esch (BAT1) sowie westlich der Rue de Cessange (BAT2);
  • die Gestaltung von Grün- und Freiräumen unterhalb der Brückenbauwerke, auf denen sich die Eisenbahnanlagen befinden;
  • den Bau von drei Bahnsteigen für den Betrieb der Strecken Luxemburg – Kleinbettingen – Arlon und Luxemburg – Bascharage-Sanem – Rodange – Athus/Longwy;
  • die vollständige Neugestaltung der Gleisanlagen mit rund 4 km neuen Gleisen und acht Weichen sowie die Erneuerung des Gleisunterbaus auf einer Gesamtlänge von rund 1.000 Metern;
  • den Bau und die Installation von neun Aufzügen sowie Rolltreppen und Treppen, um eine barrierefreie Fortbewegung im gesamten Mobilitätsknoten zu ermöglichen.

Welche Auswirkungen sind für die Fahrgäste der Strecken Luxemburg – Kleinbettingen – Arlon und Luxemburg – Bascharage-Sanem – Rodange – Athus/Longwy zu erwarten?

Haltepunkt Hollerich vom 27. März 2027 bis Dezember 2034 außer Betrieb

Im Rahmen der Arbeiten rund um den Mobilitätsknoten Hollerich wird der derzeitige Bahnhaltepunkt außer Betrieb genommen, um die erforderlichen Baumaßnahmen auf der Süd- und Nordseite durchführen zu können (Arbeiten am Bahnkörper und vollständige Neugestaltung der Gleisführung).

Diese Arbeiten werden zwischen 2027 und 2032 abwechselnd auf den Strecken Luxemburg – Kleinbettingen – Arlon undLuxemburg – Bascharage-Sanem – Rodange – Athus/Longwydurchgeführt. Die Bahnsteige, die Zugangsgebäude sowie die Außenanlagen werden anschließend zwischen 2032 und 2034 errichtet.

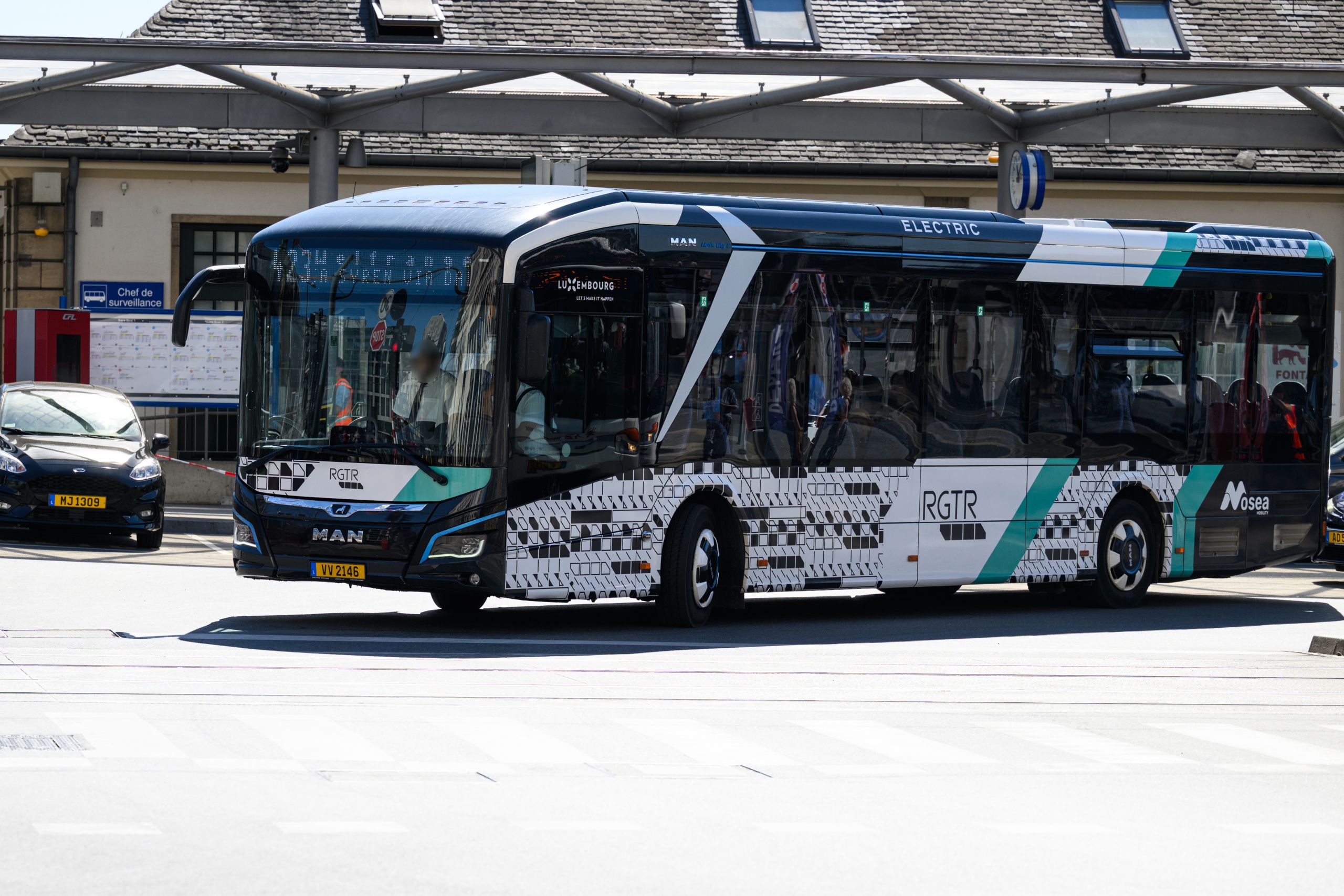

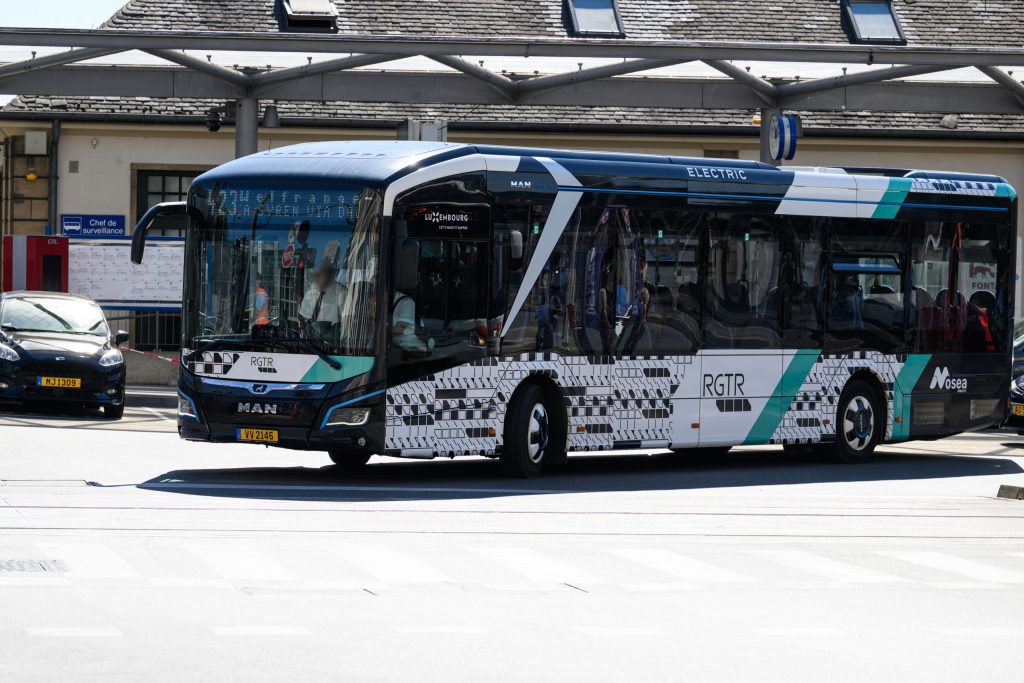

Fahrgäste, die ihre Fahrt bislang ab dem Haltepunkt Hollerich fortgesetzt haben, werden gebeten, bis zum Bahnhof Luxemburg weiterzufahrenund dort auf dasBusnetz der Stadt Luxemburg (AVL) umzusteigen.

Angepasste Fahrpläne und Streckensperrungen

Um einen effizienten Baufortschritt zu ermöglichen und die Arbeiten unter sicheren Bedingungen durchführen zu können, werden während des gesamten Projekts Anpassungen des Zugangebots sowie Streckensperrungen auf den Strecken Luxemburg – Kleinbettingen – Arlon und Luxemburg – Bascharage-Sanem – Rodange – Athus/Longwy erforderlich sein.

Auch wenn diese Arbeiten größtenteils während der Schulferien und damit in Zeiten geringerer Fahrgastzahlen durchgeführt werden, in denen die für die Einrichtung des Schienenersatzverkehrs benötigten Busse verfügbar sind, werden Unterbrechungen des Zugverkehrs und Anpassungen des Zugangebots auch außerhalb der Schulferien notwendig sein.

Die Einzelheiten zu den für 2027 vorgesehenen Sperrzeiten sind im interaktiven Baustellenkalender auf der Internetseite der CFL und in der App CFL go verfügbar.

Das Angebot des Schienenersatzverkehrs mit Bussen wird vor Beginn der Arbeiten auf der Internetseite der CFL näher erläutert.

Wie ist der Bauablauf geplant?

Phase 1 – April 2027 bis April 2030

  • Umleitung der Strecke Luxemburg – Bascharage-Sanem – Rodange – Athus / Longwy auf die Gleise der Strecke Luxemburg – Kleinbettingen – Arlon
  • Bauarbeiten auf der Südseite des Bahndamms (Strecke Luxemburg – Bascharage-Sanem – Rodange – Athus / Longwy)

Phase 2 – April 2030 bis September 2032

  • Umleitung der Strecke Luxemburg – Kleinbettingen – Arlon auf die Gleise der Strecke Luxemburg – Bascharage-Sanem – Rodange – Athus / Longwy
  • Bauarbeiten auf der Nordseite des Bahndamms (Strecke 5: Luxemburg – Kleinbettingen)

Phase 3 – September 2032 bis Dezember 2034

  • Bau der Bahnsteige, Bahnsteigüberdachungen und Zugangsgebäude sowie Gestaltung der Außenanlagen des Mobilitätsknotens
  • Abschlussarbeiten des Projekts

Wie hoch sind die Investitionen für das Projekt?

Die Gesamtkosten für die Realisierung des neuen Mobilitätsknotens werden auf 280 Millionen Euro geschätzt. Davon werden 20 Millionen Euro von der Stadt Luxemburg übernommen.
